Modernisering av Aura

Aura og Osbu kraftverk har vært en viktig del av kraftforsyningen i Møre og Romsdal i over 70 år – både for lokalsamfunnet og industrien. Nå planlegger Statkraft en nødvendig oppgradering for å sikre en mer effektiv utnyttelse av vannressursene. Her finner du informasjon om prosjektet og kontaktpersoner.

Kort om dagens vannkraftverk

Aura og Osbu vannkraftverk ligger i Sunndal kommune og utnytter vannfallet mellom Osbumagasinet og fjorden. Hovedmagasinet er Aursjøen, og kraftverkene henter vann via tunneler fra blant annet Holbuvatnet og Reinsvatn.

Kraftverkene ble satt i drift mellom 1953 og 1958, og har en samlet installert effekt på rundt 310 MW, med en årlig produksjon på cirka 1900 GWh. De har spilt en sentral rolle i kraftforsyningen til industrien i Sunndal.

Om prosjektet

På grunn av kraftverkenes alder og behovet for modernisering planlegger Statkraft nå å erstatte de to kraftverkene med ett nytt og mer effektivt kraftverk – Aura II.

Statkraft har derfor søkt Norges vassdrags- og energidirektorat (NVE) om konsesjon for å bygge det nye kraftverket inne i fjellet, omtrent 2 km lenger opp i Litjdalen enn dagens Aura kraftverk. Det nye anlegget vil bruke det samme vannet som i dag, uten endringer i dammer eller magasinkapasitet.

Prosjektplanene er å øke kraftverkets effekt – altså hvor mye strøm kraftverket kan levere på et gitt tidspunkt – med nesten 500 MW. Dette øker den årlige kraftproduksjonen med rundt 130 GWh, til totalt 2100 GWh – tilsvarende strømforbruket til omtrent 130 000 husstander.

Det nye kraftverket vil kunne produsere 2,5 ganger dagens produksjon i perioder med høy etterspørsel, og bidra til å dempe pristopper i kraftmarkedet. Alternativet til nybygging er å oppgradere dagens kraftverk med samme kapasitet som i dag, men dette vil ikke gi økt effekt eller ny produksjon, kun forlenge levetiden.

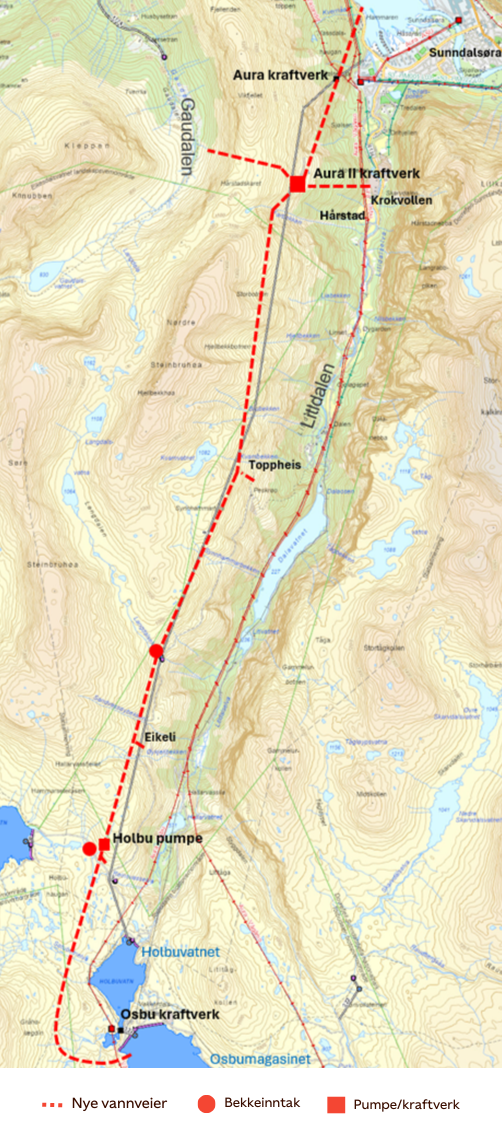

Se kartet over området for flere detaljer


Positive ringvirkninger for regionen

Møre og Romsdal har i dag et kraftunderskudd på om lag 6,5 TWh, som tilsvarer strømforbruket til over 325 000 husstander i løpet av ett år. Aura er det største vannkraftverket i fylket, og har en sentral plassering i strømnettet. Med det nye kraftverket, vil Aura bli Norges fjerde største vannkraftverk målt i effekt, og bidra til økt strømforsyningssikkerhet i regionen.

Nye Aura vil også medføre betydelige investeringer og bidra til å skape arbeidsplasser i regionen. Om lag 25–50 % av kostnadene forventes å gå til lokale og regionale leverandører, noe som kan tilsvare mellom 500 og 1500 nye årsverk i byggefasen. En slik utbygging kan videre bidra til stabile arbeidsplasser ved å sikre god tilgang på kraft og jevnere priser.


Natur- og miljøpåvirkning

All kraftutvikling vil ha påvirkning på natur og lokalmiljø, men i dette prosjektet vil vi beholde de eksisterende dammene og bruke det samme vannet. På denne måten begrenser vi konsekvensene for natur og lokalmiljø.

Fremdriftsplan

  • Steg 1: Bygge kunnskapsgrunnlag og gjennomføre kartlegginger

    I løpet av 2024 har vi gjennomført en konsekvensutredning for å vurdere hvilken påvirkning et nytt kraftverk vil ha på vassdraget. Dialog og innspill fra berørte lokale parter har vært viktig for Statkraft i tiden fram mot videre beslutninger i prosjektet.

  • Steg 2: Myndighetsprosesser

    Vi har løpende dialog med berørte interessenter i perioden konsesjonssøknaden behandles hos Norges vassdrags- og energidirektorat (NVE) og deretter i Energidepartementet. Dersom konsesjon blir gitt, vil vi ta stilling til om prosjektet skal gjennomføres.

  • Steg 3: Utbygging

    Statkraft estimerer foreløpig en mulig byggetid på tre til fire år. Tidligste byggestart 2029.

  • Steg 4: Oppstart og drift

    Tidligst mulig idriftsettelse er foreløpig estimert til 2032.
